Das Wasserstoffbeschleunigungsgesetz: schnellere Genehmigung für H2-Anlagen seit April 2026

Die teuerste und unkalkulierbarste Größe in einem Wasserstoffprojekt war bisher nicht die Technik und nicht das Geld, sondern die Zeit bis zur Genehmigung. Genau hier setzt das Wasserstoffbeschleunigungsgesetz an, das seit dem 2. April 2026 in Kraft ist. Es ist kein Förder- und kein Regulierungsgesetz, sondern ein reines Beschleunigungsgesetz nach dem Vorbild des LNG-Beschleunigungsgesetzes. Es legt H2-Anlagen und -Leitungen ins überragende öffentliche Interesse, schreibt feste Fristen vor, zwingt die Verfahren in die elektronische Form und nimmt Klagen die aufschiebende Wirkung.

Dieser Artikel zeigt, was das WasserstoffBG konkret beschleunigt: den Anwendungsbereich von der Erzeugung bis zum Transport, die Abwägungsdirektive des überragenden öffentlichen Interesses, die harten Fristen für Behörden, das vollelektronische Verfahren über eine einheitliche Stelle und den Wegfall der aufschiebenden Wirkung von Klagen. Es geht um die Genehmigung, nicht um die Kapazität oder das Geld. Die Kapazität regelt WaKandA, die Finanzierung WANDA, den Regulierungsrahmen die EnWG-Novelle. Hier geht es um das Tempo.

Zusammenfassung

Das Wasserstoffbeschleunigungsgesetz, amtlich "Gesetz zur planungs- und genehmigungsrechtlichen Beschleunigung von Erzeugung, Speicherung, Import und Transport von Wasserstoff", Kurzbezeichnung WasserstoffBG, ist seit dem 2. April 2026 in Kraft (verkündet im BGBl. 2026 I Nr. 84 vom 01.04.2026, Ausfertigung 29.03.2026), nach Kabinettsbeschluss am 01.10.2025 und Verabschiedung im Bundestag am 26.02.2026. Anders als die noch im Verfahren befindliche EnWG-Novelle ist es bereits geltendes Recht. Es ist dem LNG-Beschleunigungsgesetz (LNGG, in Kraft seit 25.05.2022) nachgebildet und überträgt dessen Tempo-Logik vom LNG-Terminalbau auf die gesamte Wasserstoff-Lieferkette. Der Anwendungsbereich nach Paragraf 2 umfasst Elektrolyseure an Land und auf See, Wasserstoffspeicher, Importterminals für Wasserstoff und Derivate wie Ammoniak und Methanol, Wasserstoffleitungen samt Nebenanlagen sowie Anlagen für synthetische Kraftstoffe (PtL); im Verfahren wurde er auf kohlenstoffarmen Wasserstoff ausgeweitet. Paragraf 4 legt Errichtung und Betrieb bis zur Treibhausgasneutralität 2045 in das überragende öffentliche Interesse und die öffentliche Sicherheit, was als Abwägungsdirektive wirkt, vergleichbar mit erneuerbaren Energien nach Paragraf 2 EEG. Es gelten feste, verkürzte Fristen: sieben Monate für die wasserrechtliche Erlaubnis und Bewilligung (plus drei, Paragraf 11c WHG), sieben Monate für die Plangenehmigung und zwölf Monate für die Planfeststellung (Paragraf 70b WHG); die Einwendungsfrist sinkt von einem Monat auf zwei Wochen. Die Verfahren laufen verpflichtend vollelektronisch über eine einheitliche Stelle (Paragraf 5 WasserstoffBG, Paragraf 16c BImSchG n.F.). Eine automatische Genehmigungsfiktion bei Fristablauf gibt es ausdrücklich nicht. Paragraf 8 nimmt Widerspruch und Anfechtungsklage die aufschiebende Wirkung (Sofortvollzug), für größere Vorhaben liegt die erstinstanzliche Zuständigkeit beim Oberverwaltungsgericht (Paragrafen 48, 50 VwGO). Hintergrund ist der Tempodruck der Nationalen Wasserstoffstrategie: mindestens 10 GW heimische Elektrolyse bis 2030 und ein Kernnetz von 9.040 Kilometern, ohne schnellere Genehmigungen nicht erreichbar.

2. April 2026
WasserstoffBG in Kraft
BGBl. 2026 I Nr. 84
7 Monate
Entscheidungsfrist Wasserrecht
plus 3 Monate, Paragraf 11c WHG
12 Monate
Frist für die Planfeststellung
Paragraf 70b WHG
2 Wochen
verkürzte Einwendungsfrist
statt einem Monat
bis 2045
überragendes öffentliches Interesse
Paragraf 4 WasserstoffBG
mind. 10 GW
Elektrolyseziel 2030 als Tempotreiber
Nationale Wasserstoffstrategie

Das WasserstoffBG: ein Beschleunigungsgesetz, kein Fördergesetz

Das Wasserstoffbeschleunigungsgesetz ist seit dem 2. April 2026 in Kraft und regelt nicht Geld und nicht Netzzugang, sondern wie schnell H2-Anlagen und -Leitungen genehmigt werden. Der amtliche Titel der Verkündung lautet "Gesetz zur planungs- und genehmigungsrechtlichen Beschleunigung von Erzeugung, Speicherung, Import und Transport von Wasserstoff", die amtliche Kurzbezeichnung ist WasserstoffBG. Die im Markt ebenfalls genutzte Schreibweise mit Bindestrich und das Kürzel WasBG sind keine amtlichen Bezeichnungen, dieser Artikel nutzt durchgängig WasserstoffBG. Verkündet wurde das Gesetz im Bundesgesetzblatt BGBl. 2026 I Nr. 84 vom 1. April 2026, die Ausfertigung erfolgte am 29. März 2026.

Wichtig ist der Verfahrensstand, denn er ist die zentrale Korrektur gegenüber älteren Einschätzungen: Das Gesetz ist kein Entwurf mehr und keine bloße Ankündigung. Nach dem Kabinettsbeschluss am 1. Oktober 2025 folgte die Stellungnahme des Bundesrats am 10. Dezember 2025 mit 32 Änderungsvorschlägen, die Verabschiedung im Bundestag am 26. Februar 2026 mit den Stimmen von CDU/CSU und SPD, die Ausfertigung am 29. März 2026 und die Verkündung am 1. April 2026. Das ist der entscheidende Unterschied zum benachbarten Strang der EnWG-Novelle, die noch im Verfahren ist. Das WasserstoffBG gilt bereits.

Das Gesetz ist nicht neu erfunden, sondern dem LNG-Beschleunigungsgesetz (LNGG) nachgebildet, das seit dem 25. Mai 2022 in Kraft ist. Damals ging es darum, in kurzer Zeit Flüssiggasterminals zu errichten. Das WasserstoffBG überträgt diese Tempo-Logik vom reinen Terminalbau auf die gesamte Wasserstoff-Lieferkette: Erzeugung, Speicherung, Import und Transport. Wer das LNGG kennt, erkennt die Mechanik wieder, von der gesetzlichen Interessenwertung über die Fristen bis zu den Eingriffen in den Rechtsschutz.

Für die Einordnung im innobu-H2-Cluster ist die saubere Abgrenzung entscheidend. Das WasserstoffBG regelt die Genehmigung. Die Kapazität, also welche Produkte im Kernnetz buchbar sind, regelt WaKandA. Das Geld, also das Hochlaufentgelt und das Amortisationskonto, regelt WANDA. Den übergreifenden Regulierungsrahmen liefert die EnWG-Novelle. Vier Bausteine, vier Funktionen: Wer das WasserstoffBG verstehen will, beginnt damit, es nicht mit den anderen dreien zu verwechseln.

Was beschleunigt wird: der Anwendungsbereich

Der Anwendungsbereich entscheidet, welches Projekt vom Tempo profitiert, und er ist bewusst weit gefasst. Paragraf 2 WasserstoffBG erfasst nicht nur einzelne Anlagentypen, sondern die ganze Kette von der Erzeugung bis zum Transport. Genannt sind Elektrolyseure an Land und auf See, Wasserstoffspeicher, Importterminals für Wasserstoff und für Derivate wie Ammoniak und Methanol sowie Wasserstoffleitungen samt ihren Nebenanlagen. Damit greift das Gesetz an genau den Stellen, an denen der Hochlauf bisher an langen Verfahren hängen blieb.

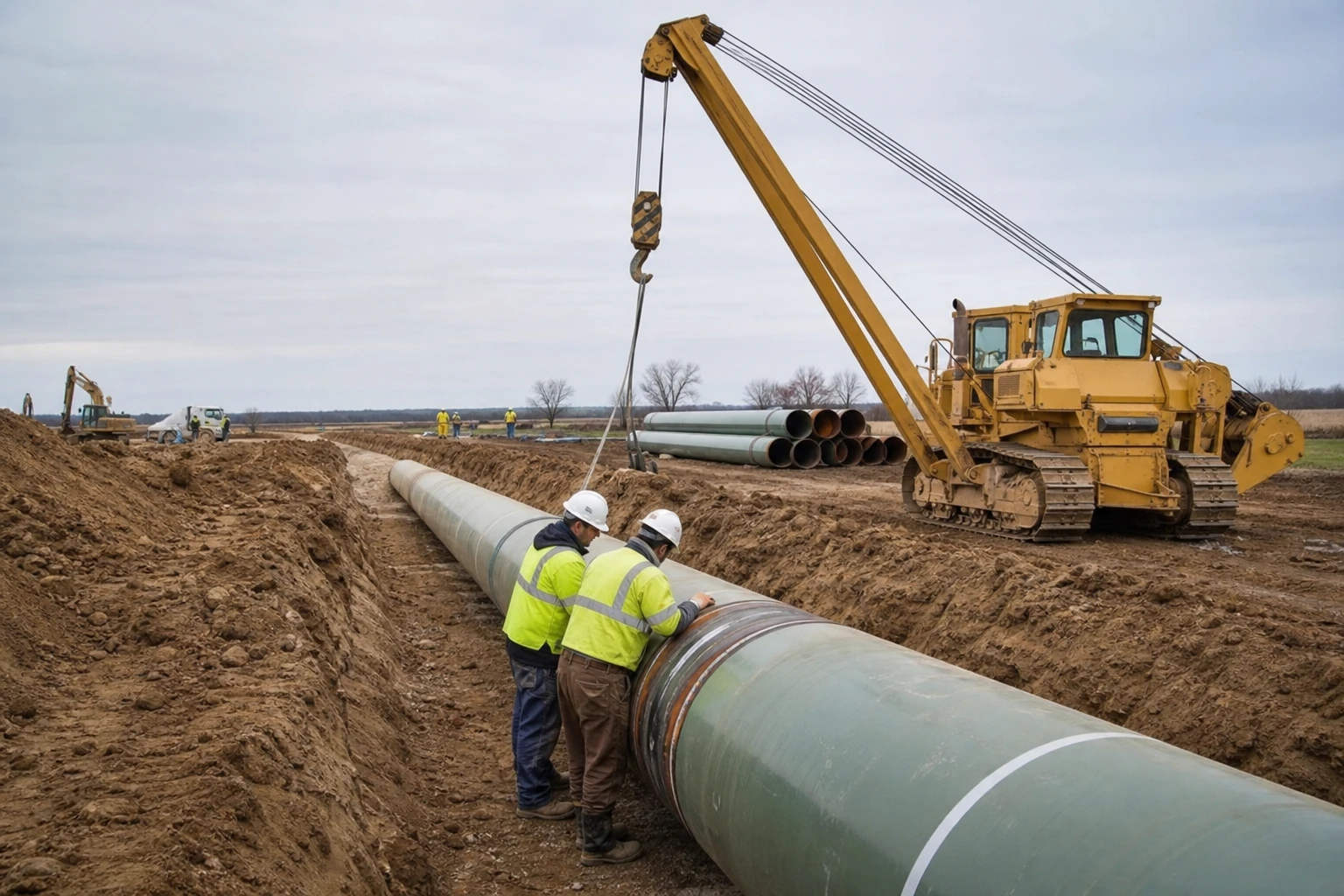

Bau einer Wasserstoffleitung, das Gesetz erfasst Erzeugung, Speicherung, Import und Transport
Bau einer Wasserstoffleitung, das Gesetz erfasst Erzeugung, Speicherung, Import und Transport.

Über die klassische H2-Infrastruktur hinaus fallen auch Anlagen für synthetische Kraftstoffe unter das Gesetz, also Power-to-Liquid. Das ist kein Randthema, sondern für die Dekarbonisierung von Schiff- und Luftfahrt zentral, denn dort führt an strombasierten flüssigen Kraftstoffen kaum ein Weg vorbei. Indem das WasserstoffBG auch diese Anlagen beschleunigt, denkt es die Lieferkette bis zur Anwendung weiter und nicht nur bis zum reinen Molekül.

Im parlamentarischen Verfahren wurde der Anwendungsbereich zudem über grünen Wasserstoff hinaus auf kohlenstoffarmen Wasserstoff ausgeweitet. Das ist regulatorisch bedeutsam, weil damit auch Vorhaben in den Genuss der Beschleunigung kommen, die nicht ausschließlich auf erneuerbarem Strom beruhen, etwa Wasserstoff mit Kohlenstoffabscheidung. Der Gesetzgeber priorisiert in der Hochlaufphase das Tempo des Aufbaus und schließt nicht von vornherein einzelne Erzeugungspfade aus.

Zur Abgrenzung gehört eine Klarstellung: Speicherkavernen sind im Anwendungsbereich mit erfasst, aber nur als einer von mehreren Genehmigungsgegenständen neben Elektrolyseuren, Importterminals und Leitungen. Ihre eigenen Pilot- und Beschleunigungsfragen sind ein separates Thema und nicht Gegenstand dieses Gesetzes im engeren Sinne. Wer eine Kaverne plant, profitiert von den allgemeinen Hebeln des WasserstoffBG, muss aber die kavernenspezifischen Verfahren weiter gesondert betrachten.

Überragendes öffentliches Interesse als Abwägungsdirektive

Der zentrale rechtliche Hebel des WasserstoffBG ist keine Frist und keine Software, sondern eine gesetzliche Wertung. Paragraf 4 legt die Errichtung und den Betrieb der erfassten Anlagen und Leitungen bis zum Erreichen der Treibhausgasneutralität 2045 in das überragende öffentliche Interesse und die öffentliche Sicherheit. Das ist eine bewusste Setzung des Gesetzgebers: Die Wasserstoffinfrastruktur ist nicht ein Belang unter vielen, sondern ein vorrangiger.

Diese Wertung wirkt als Abwägungsdirektive. In Genehmigungs- und Gerichtsentscheidungen, in denen verschiedene Belange gegeneinander abzuwägen sind, erhalten die H2-Belange ein besonderes, gesetzlich vorgegebenes Gewicht. Das Vorbild ist erkennbar: Erneuerbare Energien genießen nach Paragraf 2 EEG einen vergleichbaren Status, der in der Praxis spürbar dazu beigetragen hat, Wind- und Solarvorhaben schneller durch Abwägungen zu bringen. Das WasserstoffBG überträgt dieses Konstrukt auf die Wasserstoffinfrastruktur.

Wichtig ist, was die Direktive nicht ist. Die materiellen Schutzgüter bleiben bestehen. Im Wasserrecht etwa genießt die öffentliche Trinkwasserversorgung weiterhin ihren Schutz, und ein Vorhaben, das diesen Schutz verletzt, wird nicht allein durch Paragraf 4 zulässig. Was sich ändert, ist das Gewicht in der Abwägung: Im Zweifel kippt sie nun zugunsten des Projekts, statt gegen es. Es geht um eine Verschiebung der Gewichte, nicht um eine Aufhebung der Prüfung.

Für Projektentwickler bedeutet das konkret: bessere Karten in der Abwägung, aber kein Freibrief gegen materielle Schutzanforderungen. Wer ein Vorhaben sauber plant und die Schutzgüter ernst nimmt, kann sich auf das überragende öffentliche Interesse als belastbares Argument stützen, gerade dann, wenn Belange knapp gegeneinanderstehen. Wer dagegen auf Paragraf 4 als Ersatz für fehlende Genehmigungsfähigkeit hofft, missversteht die Norm.

Feste und kürzere Fristen: die harten Zahlen

Wo bisher offene Bearbeitungszeiten herrschten, setzt das WasserstoffBG gesetzliche Entscheidungsfristen. Damit wird die Genehmigungszeit erstmals planbar, was für die Investitionsentscheidung mindestens so wichtig ist wie die Genehmigung selbst. Die vier Hebel des Gesetzes greifen dabei ineinander, die Fristen sind nur einer davon.

die vier Beschleunigungshebel des WasserstoffBG, von überragendem Interesse über feste Fristen und Digitalisierung bis zum Wegfall der aufschiebenden Wirkung
Die vier Beschleunigungshebel des WasserstoffBG, von überragendem Interesse über feste Fristen und Digitalisierung bis zum Wegfall der aufschiebenden Wirkung.

Im Wasserrecht gilt für die Erlaubnis und die Bewilligung eine Entscheidungsfrist von sieben Monaten, einmalig um bis zu drei Monate verlängerbar (Paragraf 11c WHG n.F.). Für die Plangenehmigung sind sieben Monate vorgesehen, für die Planfeststellung zwölf Monate, jeweils einmalig verlängerbar (Paragraf 70b WHG n.F.). Diese Zahlen sind die harte Währung jedes Projektzeitplans: Sie geben dem Vorhabenträger erstmals eine belastbare Obergrenze, mit der er kalkulieren kann, statt auf eine offene Bearbeitung zu warten.

Auch die Beteiligung wird gestrafft. Die Einwendungsfrist im immissionsschutzrechtlichen Verfahren sinkt von einem Monat auf zwei Wochen, und der Erörterungstermin kann entfallen. Das verkürzt die Phase zwischen Antrag und Entscheidung spürbar, verlangt aber von allen Beteiligten, einschließlich der Öffentlichkeit, eine schnellere Reaktion. Beschleunigung hat hier eine Kehrseite: Wer einwenden will, hat dafür weniger Zeit.

Entscheidend ist eine Präzisierung gegen eine verbreitete Annahme: Das WasserstoffBG enthält keine automatische Genehmigungsfiktion. Es gibt keine Regel, nach der eine Genehmigung bei Fristablauf als erteilt gilt. Beschleunigt wird über feste Fristen, die Verfahrensstraffung, die Digitalisierung und den Wegfall der aufschiebenden Wirkung, nicht über eine fingierte Genehmigung. Wer mit einem Deemed Approval rechnet, plant auf einer falschen Grundlage. Die Behörde muss innerhalb der Frist entscheiden, aber sie muss entscheiden.

Digitalisierung und einheitliche Stelle: das Verfahren wird elektronisch

Neben den Fristen zwingt das WasserstoffBG die Verfahren in die elektronische Form und bündelt sie an einer Stelle. Das ist der operative Hebel im Behördenalltag: Während das überragende öffentliche Interesse die Abwägung verschiebt und die Fristen den Zeitrahmen setzen, ändert die Digitalisierung, wie konkret gearbeitet wird, Tag für Tag im Verfahren.

Genehmigungsbehörde prüft einen H2-Antrag, das Verfahren läuft künftig vollelektronisch über eine einheitliche Stelle
Genehmigungsbehörde prüft einen H2-Antrag, das Verfahren läuft künftig vollelektronisch über eine einheitliche Stelle.

Konkret sind die Unterlagen zur Umweltverträglichkeitsprüfung ausschließlich elektronisch einzureichen (Paragraf 5 WasserstoffBG). Das Verfahren läuft vollelektronisch, einschließlich der Öffentlichkeitsbeteiligung, die nach dem geänderten Paragraf 16c BImSchG elektronisch erfolgt. Die Abwicklung erfolgt über eine einheitliche Stelle, die das Verfahren bündelt und koordiniert, statt es über mehrere Behörden und Medienbrüche zu zersplittern. Aus vielen Posteingängen wird im Idealfall ein einziger digitaler Kanal.

Wichtig für die richtige Einordnung: Die Digitalisierung ist verpflichtend, aber sie ist nur einer von vier Hebeln neben dem überragenden öffentlichen Interesse, den festen Fristen und dem Sofortvollzug. Sie ist kein Selbstzweck und keine reine Modernisierungsmaßnahme, sondern Teil eines Beschleunigungspakets. Erst im Zusammenspiel der vier Hebel entsteht das Tempo, das das Gesetz erreichen will. Wer nur auf die Digitalisierung schaut, sieht ein Viertel des Bildes.

Für die Praxis folgt daraus ein konkreter Vorbereitungsauftrag. Behörden und Antragsteller müssen ihre Prozesse auf die rein elektronische Einreichung und Beteiligung umstellen, und das verlangt schon heute Vorbereitung, nicht erst beim ersten Antrag. Wer seine Unterlagen weiterhin papierbasiert aufbaut und erst am Ende digitalisiert, verliert genau die Zeit, die das Gesetz einsparen will. Die elektronische Akte gehört an den Anfang des Projekts, nicht an dessen Ende.

Sofortvollzug, Rechtsweg und was Projektentwickler jetzt tun

Das WasserstoffBG greift auch in den Rechtsschutz ein, um Klagen den Bremseffekt zu nehmen. Paragraf 8 nimmt Widerspruch und Anfechtungsklage Dritter gegen Zulassungsentscheidungen die aufschiebende Wirkung, der Sofortvollzug gilt also kraft Gesetzes. Praktisch heißt das: Der Bau kann beginnen, auch wenn eine Klage anhängig ist. Wer das aufhalten will, muss aktiv werden und einen Eilantrag nach Paragraf 80 Abs. 5 VwGO stellen, und das binnen eines Monats. Die Beweislast verschiebt sich damit zum Kläger.

Hinzu kommt eine Verkürzung des Instanzenzugs. Für größere Vorhaben wird die erstinstanzliche Zuständigkeit auf die Oberverwaltungsgerichte verlagert (Paragrafen 48, 50 VwGO). Statt durch mehrere Instanzen zu wandern, beginnt das Verfahren direkt auf einer höheren Ebene, was den Rechtsweg insgesamt verkürzt. Zusammen mit dem Sofortvollzug entsteht so eine deutlich straffere Rechtsschutzarchitektur, die Verzögerungen durch Klagen begrenzt, ohne den Rechtsschutz ganz abzuschaffen.

Für Projektentwickler ergibt sich daraus eine klare Handlungslinie. Die festen Fristen gehören aktiv in den Zeitplan eingearbeitet, statt sie als bloße Hoffnung zu behandeln. Die Unterlagen sind von Anfang an vollständig und elektronisch aufzubauen, damit das Verfahren die gesetzlichen Fristen überhaupt halten kann. Und das überragende öffentliche Interesse nach Paragraf 4 gehört bewusst in die Argumentation der Abwägung, gerade dort, wo Belange knapp gegeneinanderstehen. Wer diese drei Punkte ernst nimmt, holt aus dem Gesetz das heraus, wofür es gemacht ist.

Zum Schluss die Regel, die alle vier H2-Bausteine zusammenhält: sauber trennen. Das WasserstoffBG beschleunigt die Genehmigung, WaKandA bucht die Kapazität, WANDA trägt die Finanzierung und die EnWG-Novelle setzt den Regulierungsrahmen. Wie sich die Verteilnetze parallel umstellen, beschreibt der Gasnetz-Transformationsplan. Erst im Zusammenspiel ergibt sich das vollständige Bild eines H2-Projekts, von der Genehmigung über die Kapazität bis zum Geld.

Weiterführende Informationen

Häufig gestellte Fragen

Seit wann gilt das Wasserstoffbeschleunigungsgesetz? +

Das Wasserstoffbeschleunigungsgesetz (WasserstoffBG) ist seit dem 2. April 2026 in Kraft. Es wurde im Bundesgesetzblatt BGBl. 2026 I Nr. 84 vom 1. April 2026 verkündet, die Ausfertigung erfolgte am 29. März 2026. Davor stand der Kabinettsbeschluss am 1. Oktober 2025, die Stellungnahme des Bundesrats am 10. Dezember 2025 und die Verabschiedung im Bundestag am 26. Februar 2026. Das Gesetz ist damit, anders als die noch im Verfahren befindliche EnWG-Novelle, bereits geltendes Recht.

Welche Anlagen erfasst das WasserstoffBG? +

Der Anwendungsbereich nach Paragraf 2 WasserstoffBG umfasst Elektrolyseure an Land und auf See, Wasserstoffspeicher, Importterminals für Wasserstoff und Derivate wie Ammoniak und Methanol, Wasserstoffleitungen samt Nebenanlagen sowie Anlagen für synthetische Kraftstoffe (Power-to-Liquid). Im parlamentarischen Verfahren wurde der Anwendungsbereich über grünen Wasserstoff hinaus auf kohlenstoffarmen Wasserstoff ausgeweitet. Erfasst ist damit die gesamte Kette von der Erzeugung über die Speicherung und den Import bis zum Transport.

Was bedeutet überragendes öffentliches Interesse? +

Paragraf 4 WasserstoffBG legt Errichtung und Betrieb der erfassten Anlagen und Leitungen bis zum Erreichen der Treibhausgasneutralität 2045 in das überragende öffentliche Interesse und die öffentliche Sicherheit. Das wirkt als Abwägungsdirektive: H2-Belange erhalten in Genehmigungs- und Gerichtsentscheidungen ein besonderes Gewicht, vergleichbar mit dem Status der erneuerbaren Energien nach Paragraf 2 EEG. Die materiellen Schutzgüter, etwa beim Wasserrecht für die öffentliche Trinkwasserversorgung, bleiben bestehen, aber die Abwägung kippt im Zweifel zugunsten des Projekts. Ein Freibrief ist es nicht.

Wie kurz sind die neuen Genehmigungsfristen? +

Für die wasserrechtliche Erlaubnis und Bewilligung gilt eine Entscheidungsfrist von sieben Monaten, einmalig um bis zu drei Monate verlängerbar (Paragraf 11c WHG n.F.). Für die Plangenehmigung gelten sieben Monate, für die Planfeststellung zwölf Monate, jeweils einmalig verlängerbar (Paragraf 70b WHG n.F.). Die Einwendungsfrist im immissionsschutzrechtlichen Verfahren sinkt von einem Monat auf zwei Wochen, der Erörterungstermin kann entfallen. Damit wird die Genehmigungszeit erstmals planbar.

Gibt es bei Fristablauf eine Genehmigungsfiktion? +

Nein. Eine echte Genehmigungsfiktion, also eine automatisch als erteilt geltende Genehmigung bei Fristablauf, enthält das WasserstoffBG nicht. Das ist eine wichtige Präzisierung gegen eine verbreitete Annahme. Beschleunigt wird über vier andere Hebel: das überragende öffentliche Interesse, feste und verkürzte Entscheidungsfristen, die verpflichtende Verfahrensdigitalisierung über eine einheitliche Stelle und den Wegfall der aufschiebenden Wirkung von Widerspruch und Anfechtungsklage. Eine fingierte Genehmigung gehört nicht dazu.
