Steuerbox-Rollout im Massengeschäft: Bestellung, Montage, Nachweis
Dieser Artikel geht die Prozesskette durch, die ein grundzuständiger Messstellenbetreiber 2026 beherrschen muss: wer die Steuerbox beauftragt, was der Kunde beisteuern muss, welche Stammdaten der Netzbetreiber braucht und wie der Nachweis am Ende zustande kommt.
Die Steuerbox ist die Steuereinrichtung, die der grundzuständige Messstellenbetreiber zusätzlich zum intelligenten Messsystem einbaut; Pflicht ist sie bei EEG-Anlagen ab 7 kW installierter Leistung und bei Anlagen mit einer Vereinbarung nach §14a EnWG. Zum Stichtag 31. Dezember 2025 lag die bundesweite Rollout-Quote bei 23,3 Prozent der Pflichteinbaufälle und damit über den geforderten 20 Prozent, große Betreiber erreichten 27,1 Prozent, kleine 14,6 Prozent. Acht Steuerboxlösungen sind nach BSI TR-03109-5 zertifiziert, seit Juni 2025 zwei davon mit integrierter EEBus-Schnittstelle. Der Engpass liegt trotzdem nicht bei der Hardware: Es fehlen Montagekapazität, die kundenseitige Steuersignal-Klemmleiste und das Stammdatenmodell mit Technischer Ressourcen-ID, Steuerbarer Ressourcen-ID und Netzlokation, das der BDEW erst 2026 vorstellt. Zwei Drittel der in der Technischen Studie 2.0 befragten Unternehmen halten einen massenfähigen Rollout bis 2026 für unrealistisch und empfehlen ein vierstufiges Vorgehen bis 2028. Gemeldet wird über MonEDa, und der Bußgeldrahmen bei Quotenverfehlung reicht bis 10 Millionen Euro.
Wo der Rollout wirklich steht
Die erste gesetzliche Hürde ist genommen. Zum 31. Dezember 2025 lag die Quote der intelligenten Messsysteme bei 23,3 Prozent der Pflichteinbaufälle, verlangt waren 20 Prozent. Das ist die gute Nachricht, und sie hält nur bis zur zweiten Stufe.
Der Durchschnitt verdeckt dabei eine große Spreizung. Große Messstellenbetreiber ab 500.000 Messstellen kamen auf 27,1 Prozent, mittlere zwischen 100.000 und 500.000 Messstellen auf 19,7 Prozent, kleine unter 30.000 Messstellen auf 14,6 Prozent. Wer klein ist, hat die Quote also im Schnitt gerissen.
Und über das Gesamtbild sagt die Quote wenig: Moderne Messeinrichtungen stehen an 53,8 Prozent aller Messstellen, intelligente Messsysteme nur an 5,5 Prozent. Der Rollout hat gerade erst angefangen.
Gemeldet wird über die Plattform MonEDa, die erste Halbjahreserhebung 2026 lief bis zum 24. Juli. Wer die Quote reißt, bekommt Aufsichtsmaßnahmen, und der Bußgeldrahmen reicht von 1.000 Euro bis 10 Millionen Euro. Wie ernst die Behörde das meint, zeigt der Stand der Aufsichtsverfahren .
Wann eine Steuerbox Pflicht wird
Die Steuerbox ist kein Zubehör. Sie ist in zwei Fällen gesetzlich vorgesehen, und beide Fälle wachsen schneller, als Montagekapazität aufgebaut wird.
Pflicht wird sie erstens bei EEG-Anlagen ab 7 kW installierter Leistung, zweitens bei Anlagen mit einer Vereinbarung nach §14a EnWG. Neuanlagen müssen binnen zwei Jahren ausgestattet sein, für den Bestand gelten die längeren Fristen bis 2032, wenn 90 Prozent aller Messstellen ein intelligentes Messsystem tragen sollen.
Der Preisrahmen steht ebenfalls fest. Nach der Novelle des Messstellenbetriebsgesetzes zahlt der Anschlussnutzer je nach Jahresverbrauch zwischen 40 und 140 Euro brutto im Jahr, der Netzbetreiber steuert bis zu 80 Euro bei, und in §14a-Fällen kommen 50 Euro je Steuereinrichtung dazu. Die Details dieser Kostenverteilung stehen in der Analyse zu den Preisobergrenzen der MsbG-Novelle .
Der Bestellprozess: wer beauftragt wen
Der Anschlussnutzer beauftragt, der Messstellenbetreiber liefert, der Netzbetreiber steuert. Klingt geordnet. In Wahrheit hängt die Kette an einer Bestellung, die viele Kunden gar nicht als Bestellung wahrnehmen.
Denn für die reduzierten Netzentgelte nach Modul 1 oder Modul 2 genügt die Bestellung des intelligenten Messsystems samt Steuerbox. Der tatsächliche Einbau ist dafür noch nicht nötig. Der Kunde hat seinen Vorteil also, sobald er bestellt hat, und verliert danach jedes Interesse am Montagetermin.
Das ist der Bestellstau, den keine Einbauquote zeigt. Er liegt zwischen dem Auftragsbestand im CRM und der Zahl in der MonEDa-Meldung, und in vielen Häusern misst ihn niemand.
Standardisiert werden soll dieses Massengeschäft über die bundeseinheitlichen Empfehlungen aus der Festlegung BK6-22-300 vom 27. November 2023. VDE FNN hat dazu im April 2025 drei Hinweise veröffentlicht, unter anderem zur maximalen Gültigkeitsdauer der Netzzustandsermittlung: 5 Minuten zwischen Messergebnis und ausgelöster Reduzierung. Verlangt der Netzbetreiber einen Nachweis, weil er sonst nicht beurteilen kann, ob eine steuerbare Verbrauchseinrichtung die technischen Anforderungen erfüllt, gilt das nicht als missbräuchlich.
Montage und Kundenmitwirkung
Hier bricht der Prozess am häufigsten, und zwar an einer Stelle, die kein Messstellenbetreiber selbst in der Hand hat.

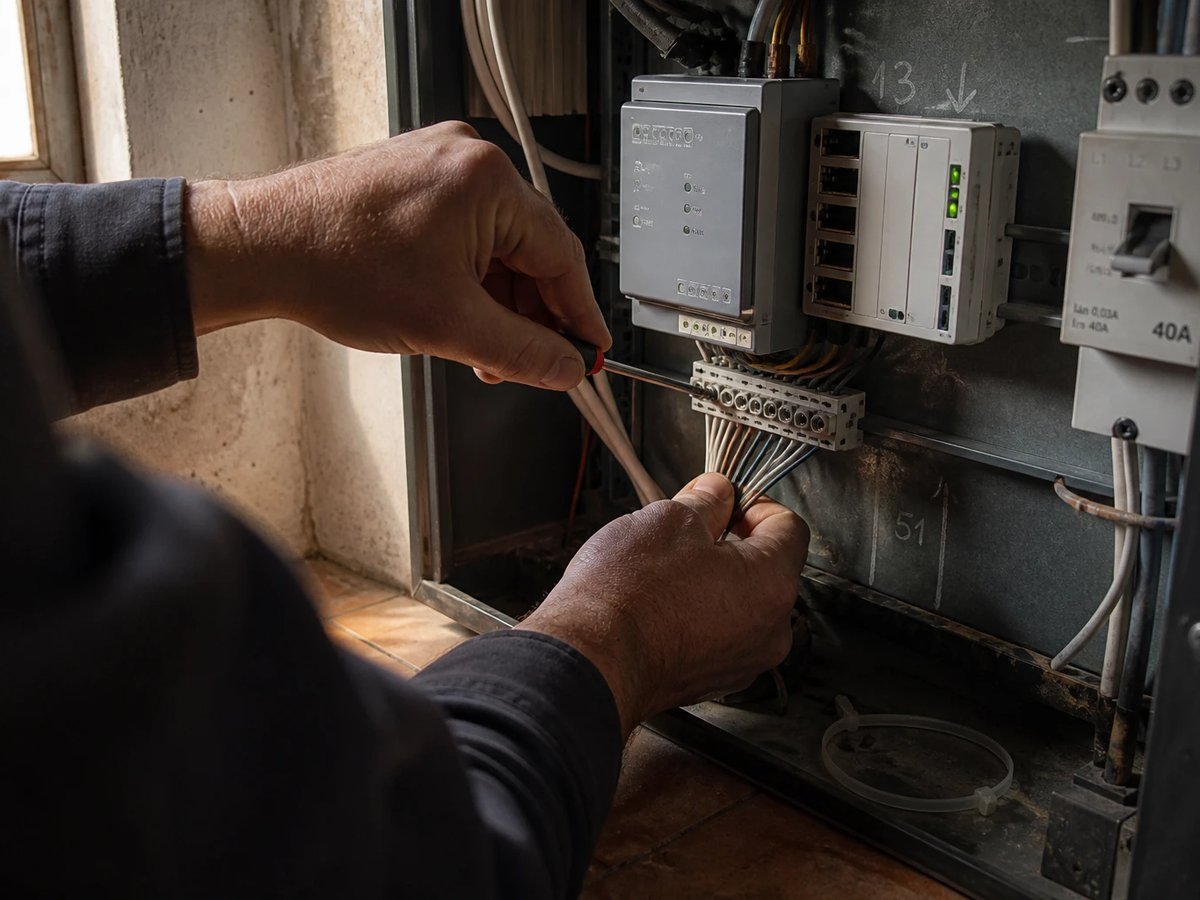

Der Anlagenbetreiber muss eine Steuersignal-Klemmleiste montieren lassen, über die der Befehl das Gerät überhaupt erreicht. Viele Kunden kennen diese Anforderung nicht. Viele Elektroinstallateure übrigens auch nicht.
Dazu kommt der Platz. In Bestandsgebäuden reicht der Zählerschrank oft nicht aus, ohne dass der Kunde umbaut. Ein Montagetermin, der daran scheitert, kostet die Anfahrt zweimal und verschiebt die Anlage um Monate.
Und selbst wenn Klemmleiste und Platz vorhanden sind, bleibt die Kapazitätsfrage: Die vorhandene Montagekapazität reicht vielfach nicht aus, um die gesetzlichen Vorgaben zum Steuerungsrollout zu erfüllen. Die Funkabdeckung im Weitverkehrsnetz liegt mit LTE unter 70 Prozent, was Inbetriebnahmen zusätzlich verzögert. Die Reihenfolge der Montagetour ist damit eine Kostenfrage, keine Fleißfrage.
Der Nachweis: Stammdaten und Meldung
Eine montierte Steuerbox zählt erst, wenn sie in den Daten auftaucht. Genau dort fehlt bis heute der Standard.
Der Netzbetreiber braucht die Zuordnung von Technischer Ressourcen-ID, Steuerbarer Ressourcen-ID und Netzlokation, sonst kann er nicht gezielt schalten. Dieses Stammdatenmodell stellt der BDEW erst 2026 vor. Bis dahin laufen die Prozesse zwischen Netzbetreiber und Messstellenbetreiber provisorisch, weil die bundeseinheitliche Vorgabe fehlt.
Im ERP fehlen vielen Häusern parallel die Abrechnungsprozesse und die passenden Datenmodelle für die neue Preisstruktur. Wer die Steuerbox montiert, aber nicht abrechnen kann, hat die Aufgabe nur halb erledigt.
Nach außen zählt am Ende die Meldung über MonEDa. Die kennt keine Provisorien.
Zwei Positionen, ein Termin
Behörde und Branche schauen auf dieselben Fristen und kommen zu gegensätzlichen Schlüssen.
Beide Seiten haben recht, und das ist das Unangenehme daran. Die Hardware ist zertifiziert und lieferbar, die Prozesskette dahinter ist es nicht. Eine Frist, die auf zertifizierte Geräte schaut, misst den falschen Engpass.
Wo es wirklich hakt
Vier Engpässe, die alle gleichzeitig gelöst sein wollen. Keiner davon ist die Zertifizierung.
Verfügbarkeit

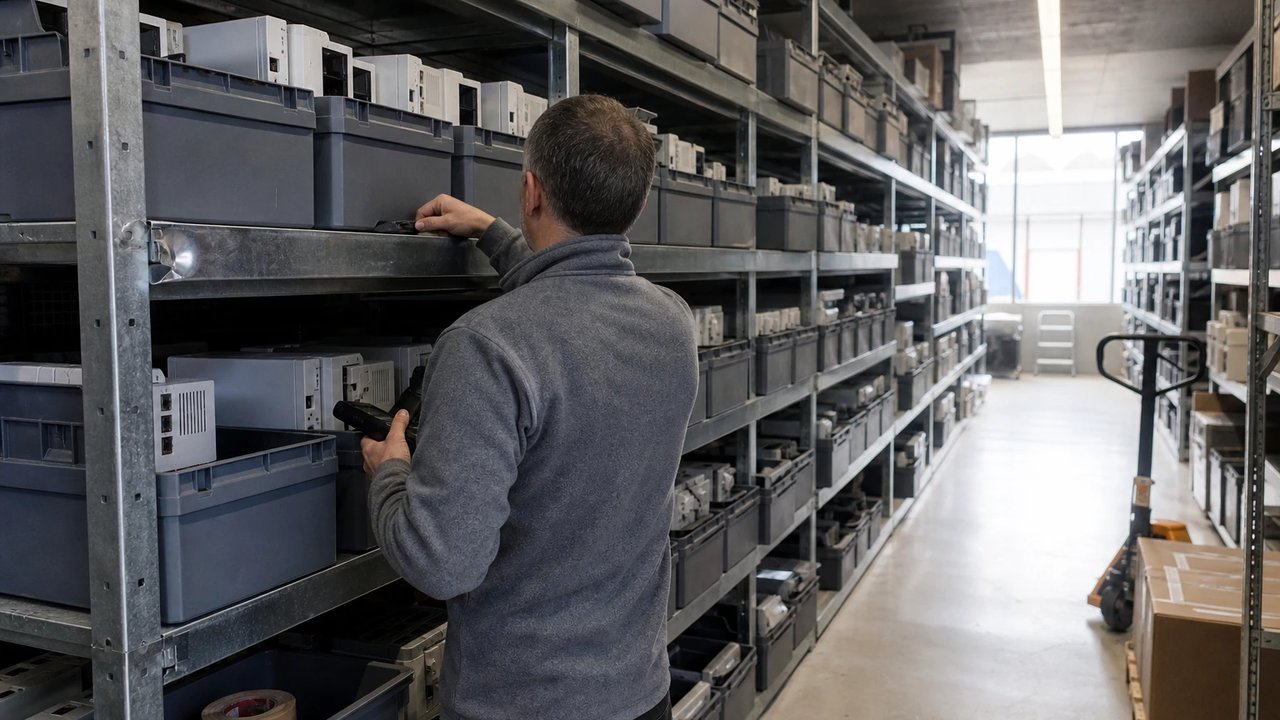

Ein genereller Mangel an verfügbaren, hochwertigen Steuerboxen besteht, und viele Geräte zeigen nach wenigen Monaten Feldprobleme.
Digitale Ansteuerung
Die meisten zertifizierten Boxen steuern über analoge Relaisschnittstellen. Boxen mit analoger und digitaler Steuerung über EEBus kamen erst Anfang 2026 in die Fläche.
Montage
Kapazität, Platz im Zählerschrank, Kundenmitwirkung. Drei Gründe, aus denen ein geplanter Termin nicht zur montierten Anlage wird.
Daten
Fehlendes Stammdatenmodell, provisorische Prozesse zwischen den Marktrollen, ERP ohne passende Abrechnung.
Die Steuerbox selbst ist der am besten gelöste Teil dieser Kette. Das ist bemerkenswert, weil die Debatte jahrelang um genau sie kreiste. Wer die Steuerkette technisch nachvollziehen will, findet sie in der Analyse zu Steuerbox und §14a-Netzsteuerung ; wer wissen will, wer den Kanal betreibt, im Beitrag zum CLS-Management und der aEMT-Rolle .
Was Stadtwerke jetzt tun sollten
Der Rollout ist kein Beschaffungsthema mehr. Er ist ein Auftrags- und Datenthema.
Vier Schritte für die nächsten Monate
-
Den Bestellstau messen
Wie viele Steuerbox-Bestellungen liegen vor, wie viele davon sind montiert, wie alt ist die älteste offene Bestellung? Diese drei Zahlen fehlen in den meisten Häusern, und ohne sie plant die Montage blind.
-
Die Kundenkommunikation vorziehen
Die Steuersignal-Klemmleiste gehört in die Terminbestätigung und in ein Gespräch mit dem örtlichen Elektrohandwerk, nicht auf ein Merkblatt im Anhang.
-
Die Stammdatenkette dokumentiert provisorisch aufsetzen
Legen Sie schon jetzt fest, wo Technische Ressourcen-ID, Steuerbare Ressourcen-ID und Netzlokation im eigenen System stehen und wie sie zum Netzbetreiber kommen. Dann wird die Umstellung auf das BDEW-Modell 2026 eine Migration und kein Neuanfang.
-
Die eigene Stufe ehrlich benennen
Pilot, Funktionserweiterung, Regelbetrieb Neuanlagen oder Bestand: Das vierstufige Raster der Technischen Studie 2.0 taugt als gemeinsame Sprache gegenüber Aufsichtsrat und Behörde.
Zertifizierte Hardware ist vorhanden, die Quote für intelligente Messsysteme ist erfüllt. Was fehlt, sind drei Zahlen zum Bestellstau, eine belastbare Stammdatenkette und die Einsicht, dass die Klemmleiste beim Kunden über den Termin entscheidet.
Weiterführende Informationen
Häufig gestellte Fragen
In zwei Fällen. Erstens bei EEG-Anlagen ab 7 kW installierter Leistung, zweitens bei Anlagen mit einer Vereinbarung nach §14a EnWG, also Wärmepumpen, Wallboxen und Speichern. Der grundzuständige Messstellenbetreiber baut die Steuereinrichtung dann zusätzlich zum intelligenten Messsystem ein. Für Neuanlagen gilt eine Frist von zwei Jahren.
Der Anschlussnutzer beauftragt den Messstellenbetreiber oder alternativ den Netzbetreiber. Für die reduzierten Netzentgelte nach Modul 1 oder Modul 2 genügt bereits die Bestellung des intelligenten Messsystems samt Steuerbox, der tatsächliche Einbau ist dafür noch nicht nötig. Genau diese Entkopplung erzeugt einen Bestellstau, der in keiner Einbauquote auftaucht.
Acht Steuerboxlösungen sind nach der Technischen Richtlinie BSI TR-03109-5 zertifiziert. Die beiden jüngsten stammen von Theben Smart Energy und VIVAVIS und wurden im Juni 2025 zertifiziert. Sie bringen erstmals eine vollständig integrierte EEBus-Schnittstelle mit, während die älteren Boxen überwiegend über analoge Relaisschnittstellen steuern.
Der Anlagenbetreiber muss eine Steuersignal-Klemmleiste montieren lassen, über die der Steuerbefehl das Gerät erreicht. Diese Anforderung ist vielen Kunden und auch vielen Elektroinstallateuren noch nicht geläufig. In Bestandsgebäuden fehlt zudem oft der Platz im Zählerschrank, sodass der Kunde vor der Montage umbauen muss.
Über die Plattform MonEDa der Bundesnetzagentur. Die erste Halbjahreserhebung 2026 lief bis zum 24. Juli 2026. Wer die gesetzliche Quote reißt, muss mit Aufsichtsmaßnahmen rechnen, der Bußgeldrahmen reicht von 1.000 Euro bis 10 Millionen Euro. Zum Stichtag 31. Dezember 2025 lag die Quote bundesweit bei 23,3 Prozent der Pflichteinbaufälle.
