Techniker an einem offenen Zählerschrank an einer Hauswand in einer ruhigen Wohnstraße bei Morgenlicht, Sinnbild für den Smart-Meter-Einbau

Smart-Meter-Rollout 2026: Die Datenbasis fürs KI-Stromnetz stockt

Ohne flächendeckende intelligente Messsysteme bleibt die KI-gestützte Steuerung des Stromnetzes Theorie. Ende 2025 lag die Durchdringung bei 5,5 Prozent, und 2026 wird zum Jahr des Drucks.

Smart Meter liefern die hochaufgelösten Verbrauchsdaten, auf denen Lastprognosen, Engpasssteuerung und dynamische Tarife aufsetzen. Genau diese Basis fehlt in Deutschland weitgehend. Im März 2026 hat die Bundesnetzagentur erstmals 77 Aufsichtsverfahren gegen säumige Messstellenbetreiber eröffnet, während eine technische Studie den geplanten Massenrollout für nicht machbar hält. Dieser Artikel ordnet die Zahlen ein, erklärt Gateway und Paragraf 14a und zeigt, was Stadtwerke, Netzbetreiber und größere Verbraucher jetzt tun sollten.

Zusammenfassung

Der Smart-Meter-Rollout entscheidet darüber, ob KI das deutsche Stromnetz steuern kann, denn intelligente Messsysteme liefern die Verbrauchsdaten im 15-Minuten-Takt, auf denen Lastprognose, Engpasssteuerung und dynamische Tarife beruhen. Ende 2025 waren jedoch nur rund 3,1 Millionen Smart Meter verbaut, etwa 5,5 Prozent von 56,5 Millionen Messlokationen, und bei den Pflichteinbaufällen war erst rund ein Fünftel ausgestattet. Am 27. März 2026 leitete die Bundesnetzagentur 77 Aufsichtsverfahren gegen Messstellenbetreiber ein, die die 20-Prozent-Quote verfehlten, während eine Studie der Horizonte Group den Massenrollout 2026 für technisch nicht machbar hält. Das Smart-Meter-Gateway, vom Bundesamt für Sicherheit in der Informationstechnik zertifiziert, ist die verschlüsselte Datendrehscheibe zwischen Haushalt, Netzbetreiber und Lieferant und die Grundlage für die Steuerung nach Paragraf 14a EnWG. Für Unternehmen heißt das: zuerst saubere, interoperable Messdaten schaffen, dann KI-Anwendungen und dynamische Tarife nutzen.

Warum der stockende Zählertausch ein KI-Problem ist

Der Smart-Meter-Rollout entscheidet darüber, ob KI das deutsche Stromnetz steuern kann. Intelligente Messsysteme liefern die hochaufgelösten Verbrauchsdaten, auf denen Lastprognosen, Engpasssteuerung und dynamische Tarife aufsetzen. Ende 2025 lag die Durchdringung jedoch bei 5,5 Prozent, und der Rückstand wird zum Engpass für die Digitalisierung der Energiewende.

5,5 %
Smart-Meter-Durchdringung
rund 3,1 Mio. von 56,5 Mio. Messlokationen, Ende 2025
77
Aufsichtsverfahren der BNetzA
eingeleitet am 27. März 2026
rund 20 %
der Pflichteinbaufälle ausgestattet
Quote bis Ende 2025
15 Min.
Messintervall statt Jahresablesung
Grundlage für Lastprognose und Tarif
813
zuständige Messstellenbetreiber
viele kleine Stadtwerke
95 %
Ziel bei Pflichtfällen bis 2030
Staffelung des Messstellenbetriebsgesetzes

Der Zusammenhang ist einfach: KI-Modelle für Netz und Markt brauchen Messdaten im 15-Minuten-Takt. Ohne Zählerbasis fehlt ihnen die Eingabe, und sie bleiben in weiten Teilen des Netzes blind. Wie KI im Ernstfall hilft, Lastspitzen abzufangen, hat innobu im Beitrag zur KI-gestützten Blackout-Prävention gezeigt. Die Voraussetzung dafür ist die Datenbasis, um die es hier geht.

Was ein Smart Meter kann und wie das Gateway funktioniert

Ein intelligentes Messsystem besteht aus einer modernen Messeinrichtung plus Smart-Meter-Gateway, der vom Bundesamt für Sicherheit in der Informationstechnik zertifizierten Kommunikationseinheit. Das Gateway verschlüsselt die Messwerte und verteilt sie an berechtigte Marktteilnehmer. Es ist die Datendrehscheibe zwischen Haushalt, Netzbetreiber und Lieferant.

Intelligentes Messsystem (iMSys) ist die gesetzliche Bezeichnung für einen Smart Meter aus moderner Messeinrichtung und Smart-Meter-Gateway. Es misst den Stromverbrauch im 15-Minuten-Takt und kann die Werte verschlüsselt an Netzbetreiber, Lieferant und weitere Berechtigte senden.
Flussdiagramm: Messdaten laufen vom Smart Meter über das BSI-Gateway verschlüsselt an Netzbetreiber und Lieferant für KI-Steuerung und dynamische Tarife
Das Smart-Meter-Gateway ist die verschlüsselte Drehscheibe: Es führt die Messdaten an Netzbetreiber und Lieferant, die daraus KI-Lastprognose, Paragraf-14a-Steuerung und dynamische Tarife ableiten.

Die sicherheitskritische Komponente ist das Gateway. Die Zertifizierung durch das Bundesamt für Sicherheit in der Informationstechnik mit Anforderungen auf hohem Sicherheitsniveau hat den Marktstart jahrelang verzögert. Dieser Schutz ist berechtigt, weil 15-Minuten-Profile sensible Daten sind, er erhöht aber die Komplexität und damit die Einbaukosten.

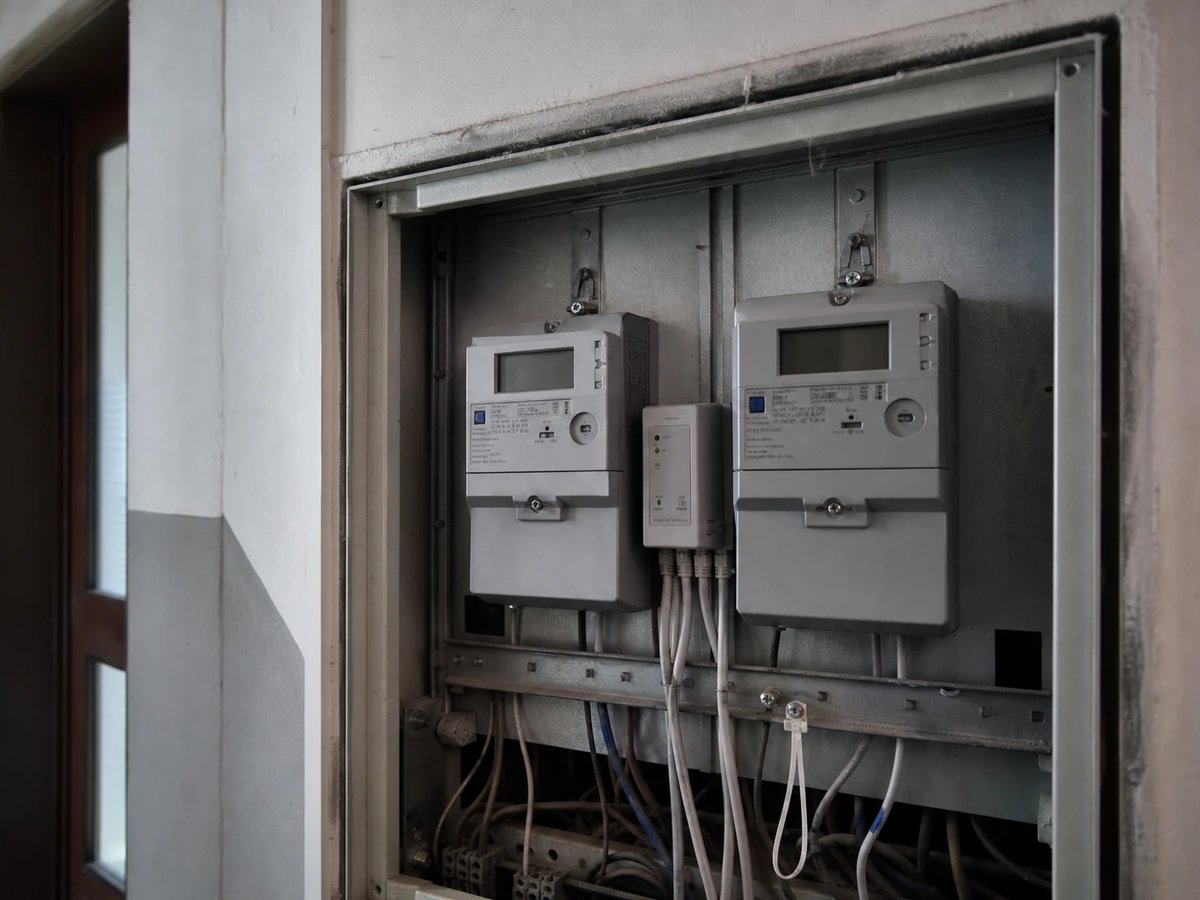

Offener Zählerschrank mit zwei modernen digitalen Stromzählern und einem grauen Kommunikationsmodul samt Verkabelung
Im Zählerschrank: zwei moderne digitale Messeinrichtungen und das separate Kommunikationsmodul, das den Zähler zum vollwertigen intelligenten Messsystem macht.

Die Anwendungsfälle reichen weit über die reine Abrechnung hinaus. Auf der Datenbasis des Gateways bauen dynamische Tarife auf, die netzdienliche Steuerung nach Paragraf 14a, die Einbindung in virtuelle Kraftwerke und perspektivisch das bidirektionale Laden von Elektroautos.

Die Pflicht-Staffelung: wer wann einen Zähler bekommt

Das Messstellenbetriebsgesetz verpflichtet die grundzuständigen Messstellenbetreiber zu einem gestaffelten Rollout. Pflichtfälle sind Verbraucher über 6.000 Kilowattstunden Jahresverbrauch und Erzeugungsanlagen über 7 Kilowatt, also viele Haushalte mit Photovoltaik oder Wärmepumpe. Seit 2025 kann zudem jeder Haushalt den Einbau aktiv verlangen.

bis Ende 2025

20 Prozent der Pflichtfälle

Erste Etappe der Staffelung. Insgesamt erreicht, aber viele einzelne Betreiber blieben darunter, was die Aufsichtsverfahren auslöste.

bis 2028

50 Prozent der Pflichtfälle

Zweite Etappe. Setzt voraus, dass Marktkommunikation und Backoffice-Prozesse bis dahin spürbar automatisiert sind.

bis 2030

95 Prozent der Pflichtfälle

Nahezu vollständige Ausstattung der Pflichteinbaufälle. Die optionale Einbaugruppe folgt bis 2032.

seit 2025

Einbau auf Wunsch

Jeder Haushalt kann den vorzeitigen Einbau verlangen, mit einer Frist von rund vier Monaten beim grundzuständigen Messstellenbetreiber.

Die Hürde liegt in der Struktur. Bundesweit sind 813 Messstellenbetreiber zuständig, viele davon kleine Stadtwerke ohne ausreichende IT und ausreichend Personal. Diese Fragmentierung erklärt, warum dieselbe Pflicht regional sehr unterschiedlich umgesetzt wird.

Deutsche Perspektive: BNetzA greift durch, Studie bremst

Am 27. März 2026 hat die Bundesnetzagentur 77 Aufsichtsverfahren gegen Messstellenbetreiber eingeleitet, die trotz Mahnungen keinen oder zu wenige Zähler verbaut hatten. Gleichzeitig warnt eine technische Studie, dass der geplante Massenrollout 2026 nicht zu schaffen ist. Beides zeigt das Spannungsfeld aus politischem Druck und realer Umsetzbarkeit.

Der Smart-Meter-Einbau spielt eine zentrale Rolle bei der Digitalisierung unseres Stromsystems. Die Behörde verfolgt die Umsetzung mit Nachdruck.

Klaus Müller, Präsident der Bundesnetzagentur, sinngemäß zur Verfahrenseröffnung

Die Agentur droht mit Zwangsgeldern und hat weitere Verfahren gegen kleinere Betreiber angekündigt. Auf der anderen Seite kommt die technische Studie der Horizonte Group vom November 2025 zu dem Schluss, dass der Massenrollout bei Neuanlagen 2026 technisch nicht realisierbar ist. Als Gründe nennt sie Engpässe im Backoffice und fehlende Interoperabilität der IT-Systeme.

Fax trifft KI-Agent : Wie tief die Fragmentierung sitzt, zeigt ein Beispiel aus der Praxis. Ein moderner Anbieter meldet Vorgänge bereits per Software-Agent an, beim Gegenüber landet dieselbe Anfrage im Faxgerät. Der Rollout hängt damit weniger an den Geräten als an der Marktkommunikation zwischen den Beteiligten.

Paragraf 14a und dynamische Tarife: wofür die Daten gebraucht werden

Smart Meter sind die Voraussetzung für netzdienliche Steuerung und zeitvariable Preise. Paragraf 14a EnWG erlaubt Netzbetreibern, steuerbare Verbraucher wie Wärmepumpen und Wallboxen bei einem Engpass auf 4,2 Kilowatt zu dimmen, statt sie abzuschalten. Im Gegenzug sinken die Netzentgelte über drei Module.

Modul 1

Pauschale Reduzierung der Netzentgelte, je nach Netz rund 110 bis 190 Euro pro Jahr. Verpflichtend für neue steuerbare Einrichtungen.

Modul 2

Prozentuale Reduzierung des Arbeitspreises der Netzentgelte um 60 Prozent. Schließt die Kombination mit Modul 3 aus.

Modul 3

Zeitvariable Netzentgelte mit Niedrig-, Standard- und Hochlasttarif. Seit April 2025 müssen Netzbetreiber dieses Modul anbieten.

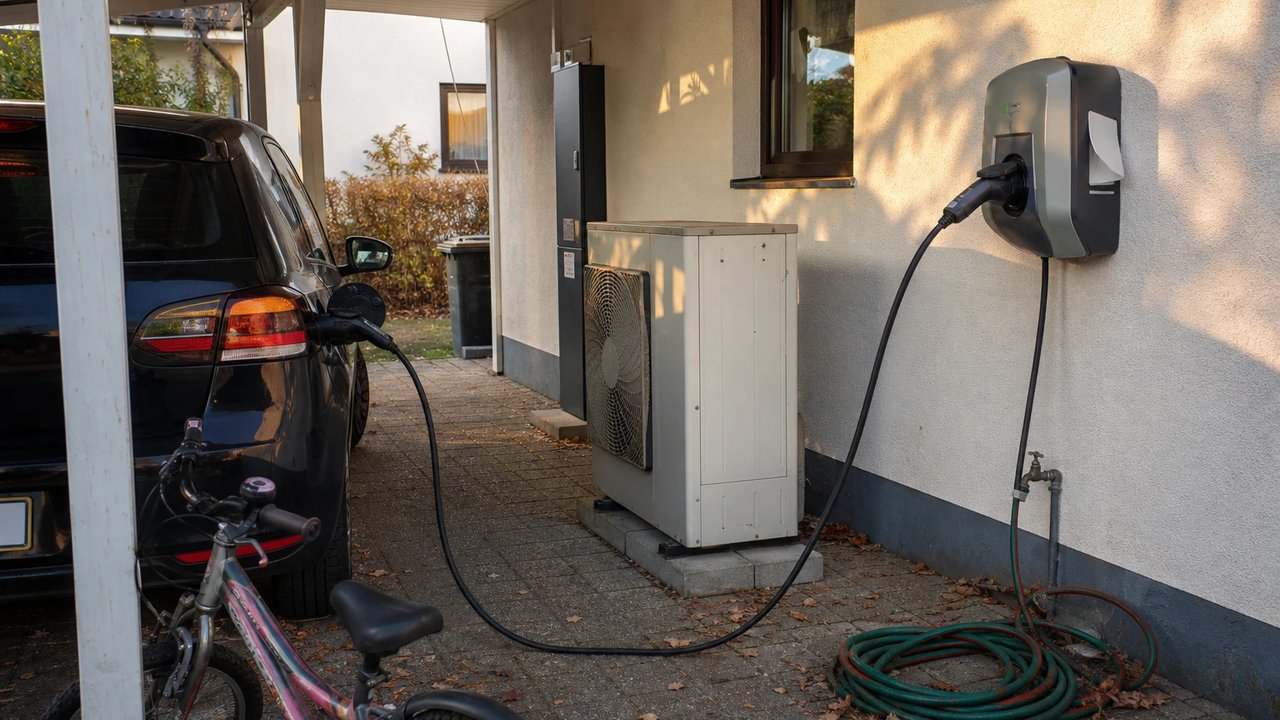

Wallbox an einer Hauswand lädt ein Elektroauto, daneben eine Wärmepumpe und ein Zählerschrank, typische steuerbare Verbraucher nach Paragraf 14a
Wärmepumpe und Wallbox sind die steuerbaren Verbraucher, die Paragraf 14a im Engpass dimmt. Erst der Smart Meter macht die nötige Messung und Steuerung möglich.

Auch auf der Lieferantenseite hängen die Daten an der Messung. Seit 2025 müssen Stromlieferanten mindestens einen dynamischen Tarif anbieten, der den Preis im Stundentakt am Börsenstrompreis ausrichtet. Solche Tarife setzen ein intelligentes Messsystem voraus. Der bundesweite Spread zwischen Standard- und Niedrigtarif liegt 2026 im Schnitt bei 5,1 Cent pro Kilowattstunde netto, ein spürbarer Anreiz, Verbrauch in günstige Stunden zu verschieben.

Wo KI die Daten nutzt und wo die Grenzen liegen

Liegen die Daten vor, leistet KI im Verteilnetz konkrete Arbeit. Studien berichten Lastprognosen mit einem Fehler unter zwei Prozent. Zugleich löst Technik allein das Steuerungsproblem nicht, und gerade dynamische Preise haben eine Kehrseite.

1

Lastprognose

Kurzfristige Vorhersage von Verbrauch und Erzeugung aus Wetter, Echtzeitdaten und Historie. Berichtete Fehlerquoten liegen unter zwei Prozent.

2

Engpasserkennung

Modelle sagen lokale Netzengpässe voraus und schätzen, wo und wie viel Flexibilität nötig ist, um sie zu vermeiden.

3

Anomalie und Verlust

Erkennung von Messfehlern, technischen Verlusten und auffälligen Mustern bis hin zu Manipulation, auf Basis der Zählerprofile.

4

Topologie

Ableitung der tatsächlichen Netzstruktur aus Messdaten, wo Pläne lückenhaft sind, als Grundlage für Planung und Steuerung.

5

Flexible Lasten

Einbindung von Wärmepumpen, Wallboxen und Speichern in die Steuerung und die Aggregation zu virtuellen Kraftwerken.

6

Marktoptimierung

Abgleich von Verbrauch und Börsenpreis, damit dynamische Tarife und Eigenerzeugung sinnvoll zusammenspielen.

Kritische Stimme aus der Forschung: Das Fraunhofer IEE warnt, dass rein marktgetriebene dynamische Preise lokale Netzengpässe nicht adressieren und Gleichzeitigkeitseffekte sogar verstärken können. Wenn alle Wallboxen zur selben günstigen Stunde laden, entsteht eine neue Lastspitze. KI auf Messdaten und lokale Netzsignale müssen daher zusammenspielen, nicht der Marktpreis allein.

Herausforderungen und Risiken

Der Rollout hängt an Organisation, nicht nur an Technik. Fragmentierung, manuelle Prozesse und Streit über die Marktstruktur bremsen mehr als die Geräte selbst. Eine ehrliche Bilanz zeigt, was schon trägt und was noch fehlt.

Was schon trägt
Rechtsrahmen und Pflicht-Staffelung stehen fest
Gateway-Technik und Zertifizierung sind verfügbar
Dynamische Tarife und Paragraf-14a-Module sind in Kraft
Was noch fehlt
Durchdringung bei nur 5,5 Prozent Ende 2025
Fehlende Interoperabilität, teils Prozesse per Fax
Gefahr neuer Lastspitzen ohne lokale Netzsignale

Hinzu kommt der politische Streit über die Marktstruktur. Ein Vorschlag, den Rollout stärker beim grundzuständigen Betreiber zu bündeln, hat über 36 Unternehmen und Verbände zu einer gemeinsamen Warnung vor einer Re-Monopolisierung veranlasst. Datenschutz und IT-Sicherheit bleiben dabei eine Daueraufgabe, weil 15-Minuten-Profile tiefe Einblicke in den Tagesablauf erlauben.

Was Unternehmen jetzt tun sollten

Stadtwerke, Netzbetreiber und größere Verbraucher sollten den Rückstand als planbares Projekt behandeln, nicht als Pflichtübung. Wer die Datenbasis früh schafft, kann KI-Anwendungen und dynamische Tarife zuerst nutzen. Vier Schritte helfen, vorbereitet zu sein.

  1. Rollout-Plan an der Staffelung ausrichten

    Messstellenbetreiber sollten ihren Einbauplan klar an den Quoten für 2028 und 2030 ausrichten und die Pflichtfälle mit hohem Verbrauch und Erzeugung priorisieren.

  2. Marktkommunikation automatisieren

    Der größte Hebel liegt im Backoffice. Wer manuelle und papierbasierte Prozesse durch interoperable Schnittstellen ersetzt, hebt den eigentlichen Engpass des Rollouts.

  3. Datenstrategie vor KI-Projekt

    Ohne saubere, interoperable Messdaten bleibt jede KI-Lastprognose Theorie. Datenqualität, Zugriffsrechte und Datenschutz gehören an den Anfang, nicht ans Ende.

  4. Verbraucher aktiv werden lassen

    Industrie und Gewerbe über 6.000 Kilowattstunden sollten den Einbau aktiv anstoßen und Lastflexibilität sowie die Paragraf-14a-Module auf ihren Nutzen prüfen.

Wichtig

Der Smart-Meter-Rollout ist 2026 keine reine Pflichtübung mehr, sondern die Voraussetzung für jede ernsthafte KI-Steuerung im Netz. Wer Zählerbasis und Marktkommunikation jetzt ordnet, kann Lastprognose, Engpasssteuerung und dynamische Tarife nutzen, sobald die Daten fließen. Wie KI die Verteilnetze im DACH-Raum verändert, vertieft der Beitrag zu den Digital Grid Insights und der Digitalisierung der Verteilnetze .

Weiterführende Informationen

Häufig gestellte Fragen

Was ist ein Smart Meter und was ein Smart-Meter-Gateway? +

Ein Smart Meter, im Gesetz intelligentes Messsystem oder iMSys genannt, besteht aus einer modernen digitalen Messeinrichtung plus dem Smart-Meter-Gateway. Das Gateway ist die vom Bundesamt für Sicherheit in der Informationstechnik zertifizierte Kommunikationseinheit. Es misst den Verbrauch im 15-Minuten-Takt, verschlüsselt die Werte und verteilt sie an berechtigte Marktteilnehmer wie Netzbetreiber und Lieferant.

Wie viele Smart Meter sind in Deutschland verbaut? +

Ende 2025 waren rund 3,1 Millionen intelligente Messsysteme verbaut, etwa 5,5 Prozent von rund 56,5 Millionen Messlokationen. Rund die Hälfte der Zähler ist zwar digital, also moderne Messeinrichtung, aber ohne Gateway und damit nicht kommunikationsfähig. Bei den gesetzlich definierten Pflichteinbaufällen war zum Stichtag erst rund ein Fünftel ausgestattet.

Wer muss einen Smart Meter einbauen lassen? +

Das Messstellenbetriebsgesetz verpflichtet die grundzuständigen Messstellenbetreiber zum Einbau bei Verbrauchern über 6.000 Kilowattstunden Jahresverbrauch und bei Erzeugungsanlagen über 7 Kilowatt, etwa Haushalten mit Photovoltaik oder Wärmepumpe. Seit 2025 kann zudem jeder Haushalt den Einbau aktiv verlangen, mit einer Frist von rund vier Monaten.

Was hat Paragraf 14a EnWG mit Smart Metern zu tun? +

Paragraf 14a EnWG erlaubt Netzbetreibern, steuerbare Verbraucher wie Wärmepumpen und Wallboxen bei einem Netzengpass auf 4,2 Kilowatt zu dimmen, statt sie abzuschalten. Voraussetzung ist ein intelligentes Messsystem. Im Gegenzug sinken die Netzentgelte: über eine pauschale Reduzierung, eine prozentuale Reduzierung oder seit April 2025 über zeitvariable Netzentgelte im Modul 3.

Warum bremst der Rollout die KI im Stromnetz? +

KI-Modelle für Lastprognose, Engpasserkennung und die Steuerung flexibler Lasten brauchen Messdaten im 15-Minuten-Takt. Ohne flächendeckende Smart Meter fehlt diese Eingabe, und die Modelle bleiben in weiten Teilen des Netzes blind. Bei 5,5 Prozent Durchdringung Ende 2025 ist die Datenbasis für eine breite KI-gestützte Netzsteuerung noch nicht vorhanden.
